万州环线高速新田港互通主体工程完工 建设历程回望

日期: 2022-05-23

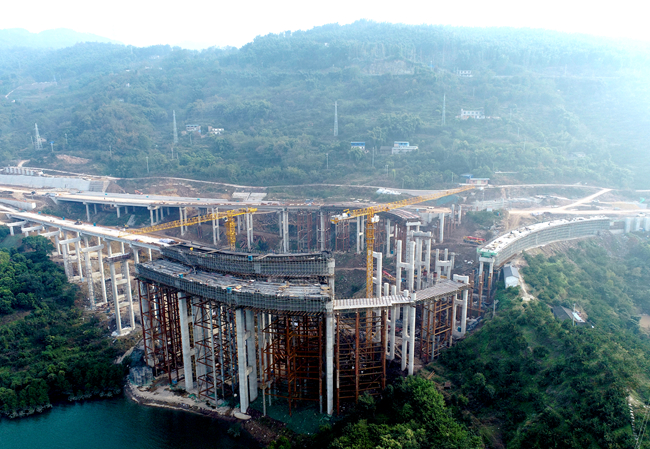

图为建设中的万州环线高速公路新田港互通。陈洪胜 摄

    5月21日,是小满节气,随着最后一联现浇箱梁的成功浇筑,中交一公局集团万州环线高速公路项目二分部参建者,收获了新田港互通主体工程完工的“小满足”。
    这是新田港互通2020年正式开工以来,取得的最后一个重大节点。
    最近几日,工区主任王来一直在抓紧进行新田港互通施工组织设计的系统总结。经验教训有哪些?今后再面临同样复杂类型、甚至更加艰巨的山区高速互通施工任务,如何从中受到启发、赢得突破?打一仗、进一步,筑路不停顿、奉献不止步,这是项目施工团队数十年来一直敢于攻坚克难、勇于再立新功的底气、志气所在,更是优良传统。
    拥有5条匝道、10座桥梁的新田港互通,也许不是项目全线结构物最复杂的,但一定是地质条件最复杂、施工难度最大的。在年代较久的滑坡体上建互通,仅抗滑桩就有282根,分布在纵横交错的脆弱地带。尤其是A、B、D三条匝道的第三联桩基均处于长江岸坡处,涉水施工在所难免。
    脆弱的山体、陡峭的地势、湍急的江流、复杂的结构,给项目经理贺洪波等人带来的考验非同寻常。面对便道进场难、交叉施工多,项目部破釜沉舟,将原来只有2.5米宽的乡道土路,硬化成4米多宽的“快速路”,还安装上波形钢护栏,既满足了施工生产通行,更是方便了沿线老百姓出行,成为村民交口称赞的“四好农村路”。
    2020年冬季,正值三峡水库蓄水期,长江水位居高不下。眺望平湖三峡,贺洪波却眉头紧锁,要想抵达核心施工区域,打开桩基施工困局,就必须“深入虎穴”。原计划采用搭设钢栈桥,打钢管桩、布设钢护筒协同跟进的施工方式,不仅成本投入大、总体工期长,而且仅适用于枯水期。
    每年5至10月,才是长江水位下降时段。一天紧过一天的施工任务等不得、拖不得。经过与海事部门、市交通运输综合行政执法总队工程质量监督支队多次现场踏勘、论证研讨,并取得水上水下施工作业许可后,一个以“人工筑岛”为核心的施工方案,成为打开施工局面的“指南针”。不走寻常路,是现实施工条件给年轻项目团队的重大考验。迎着刀割一般的江风,数十台挖掘机、运输车辆夜以继日奋战在江边,不到半个月时间,就抢出一个三角锥形的“岛链状”施工作业平台。江面波澜不兴,项目团队职工的心湖却波涛汹涌。2020年11月,贺洪波带领大家成功进入最为关键的桩基涉水施工实质性阶段,新田港互通最难啃的一个堡垒终于被拿下。
    新田港互通的地质复杂性还不止于此。与江水平行的江岸斜坡,集中了何家湾、冯家码头两个崩坡堆积体,是山区高速施工中最为棘手的松散不良地质。
    整治方案不断被否定推倒,也不断进行完善和提升。通过反复模拟推演、核算论证,先后经过近10次设计优化和方案变更。在错落有致的滑坡体上,贺洪波带领施工人员完成346根深度不一、最深达27米的抗滑桩施工。每一根桩,都是深深嵌入大地的支柱,都在为脆弱山体植入“钢筋铁骨”,并有效连接起固若金汤的“生命体”。
    艰难完成桩基、高墩和抗滑桩施工,是迈向新田港互通上部箱梁结构施工的关键几步。因地制宜,方能精准施策。根据地勘论证,按照设计要求,上部箱梁后续浇筑,需要搭建起50多米高、500多米长的大型钢管支架。近万吨的支架搭建工程,其安全管控、成本掌控、工期把控至关重要,高空作业势必带来安全高风险,如同悬在头顶的“达摩斯之剑”。
    2021年初,项目团队集思广益,在项目总部劳模创新工作室的带领下,多次对支架设计、安拆工序细节进行优化调整。一方面,通过桩基础方式,克服了筑岛体上压载承重支架的风险;另一方面,创新采用“钢棒+牛腿”结构,减少了近30%的支架。如此,既提高了效率,又赢得了宝贵时间。
    迎着困难上,扛起重担干,这是在急难险重任务面前,善于担当作为的一线干部所焕发出来的精神新常态。问题不解决不撒手,品质不达标不甘心。无论多苦多难,总是千方百计要呈现最好的互通。近两年,新田港互通施工团队取得了3项国家实用新型专利和近10项工法成果。
    每一条路、每一座港,都有着独特的历史使命价值,都对经济社会发展有着重要而又深远的战略意义。作为重庆四大深水良港之一的万州新田港,是长江中上游及三峡库区集疏运条件最好、公铁水空联运方式最完善、辐射范围最广的大型现代化港口,将建成成渝地区双城经济圈四川东向出海门户。(陈洪胜 杜庭庭)
